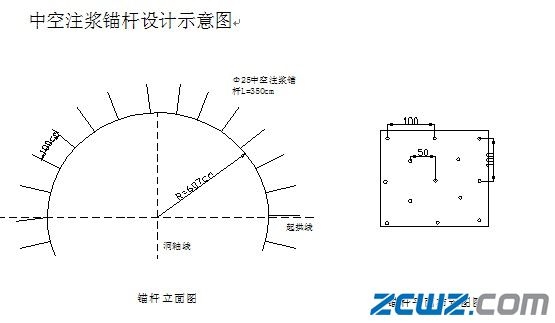

中空注漿錨桿施工一覽表
里程樁號 | 支護類型 | 支護長度(米) | 備注 |
ZK91+641-ZK91+736.5 | S2-1 | 95.5 | Φ25mm L=350cm中空注漿錨桿,環向間距100cm,縱向間距50cm,呈梅花型布置。 |
YK91+597-YK91+615 | S2-1 | 67 | |
YK91+664-YK91+674 | S3-1 | 10 | Φ25mm L=500cm超前中空注漿錨桿,環向間距80cm,縱向間距320cm,呈梅花型布置。 |
1、施工工序
(1) 施工準備
在初噴混凝土后及時進行錨桿安裝作業。檢查錨桿孔是否暢通;檢查空壓機及其管路、風槍是否處于良好狀態。
(2)錨桿鉆孔
錨桿鉆孔采用氣腿式風槍等鑿巖機械;當在土層中鉆孔時,宜采用干式排渣的回旋式鉆機。鉆孔前根據設計要求并結合圍巖產狀定出孔位,作出標記;將鉆頭對準標定的位置,盡可能使鉆進方向垂直巖層結構面,以便起到更好的加固作用。鉆孔結束時,保持錨桿外露段長度在10~15cm。鉆孔應符合以下要求:
a、 鉆孔應圓而直,鉆孔方向宜盡量與巖層主要結構面垂直;
b、 錨桿孔徑應大于桿體直徑15mm。
(3)清 孔
鉆至設計深度后,用水或高壓風清孔,確認暢通后卸下鉆桿連接套。
(4)打入錨桿
風槍頂入的方式打入錨桿。
(5)注 漿
注漿采用擠壓式注漿泵,注漿漿液為30#水泥漿。用孔帽裝配套將止?jié){塞通過錨桿外露端打入孔口30cm左右。檢查注漿設備,按配合比配制水泥漿,開動注漿泵注漿,直至漿液從孔口周邊擠出或壓力表已達設計壓力值時終止。對于中空注漿錨桿,注漿時孔口壓力為0.7~1.0MPa,達到壓力時持續15min即可終止注漿。注漿完成后,及時用水清洗注漿機及管路。
(6)安裝墊板、 螺母
在所注漿液強度達到預定強度之后,安裝墊板(200×200×10mm的A3鋼板),使其緊貼巖面,上緊桿端螺母,使其產生一定的預應力,起到更好的加固圍巖的作用。 錨桿與墊板應保持垂直,并與噴射砼充分接觸,螺母務必擰緊。
2、施工注意事項
⑴注漿過程中若出現堵管現象,則分別對錨桿、注漿管、注漿泵進行檢查。在檢查之前,首先減去注漿壓力,避免噴漿傷人。
⑵錨桿鉆孔到位,止?jié){塞安裝完畢,待孔內氣壓恢復后,用速凝水泥砂漿將止?jié){塞以外的鉆孔充填密實,以保證在注漿時漿液不致竄出。
⑶錨桿安設后不得隨意敲擊,其端部3天內不得懸掛重物。
⑷錨桿末端盡可能與鋼拱架或格柵鋼架焊接在一起,以便形成共同的受力體系。
3、技術及質量要求
(1)中空錨桿單根母體抗拉斷力應不小于180KN;錨桿錨固抗拔力:Ⅱ類圍巖不小于80KN;Ⅲ類及以上圍巖不小于100KN。
(2)錨桿孔位偏差應控制在±1.5cm之內。
4、總結
中空注漿錨桿的最大特點是:自帶鉆頭鉆進,通過錨桿中孔注漿,施工便利,加固效果明顯。施工人員熟練掌握了施工技術,指導以后施工。
